三月春景初绽,大地万物回暖。时光描绘着春日的蓬勃与朝气,也纪录着湖北交投·汉江(襄阳)生态城的蜕变与成长。为您倾呈一纸家书,将最新工程进度缓缓道来,邀您一起共鉴理想生活蓝图。
| 春 晓 园
1-3#:外墙涂料完成95%,景观施工中。
4#:内墙抹灰完成,外墙涂料施工中。
5#:内墙抹灰完成,外墙涂料施工中。
6#:内墙抹灰完成,精装施工中。
7#:内墙抹灰完成,外墙涂料施工中。
8#:内墙抹灰完成,外墙涂料施工中。
9#:内墙抹灰完成,外墙涂料施工中

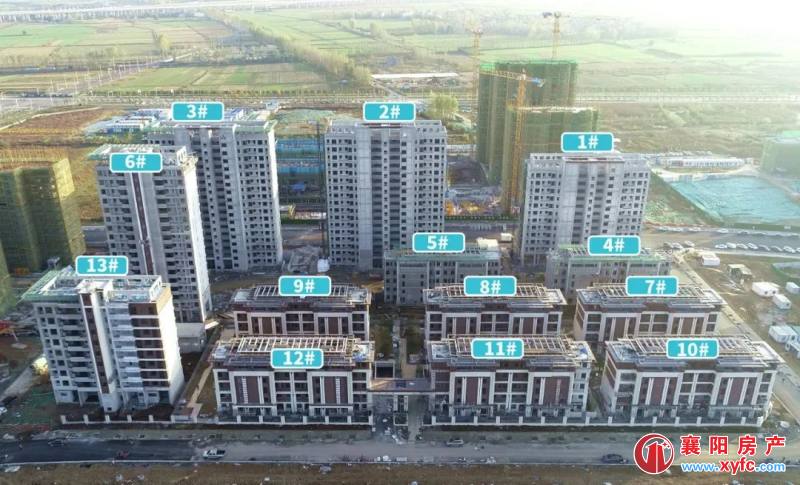

| 水 澜 湾
1#:公区装修墙地砖完成,外墙真石漆完成70%,屋顶铝板完成;幕墙石材完成30%。
2#:公区装修墙地砖完成,外墙真石漆完成70%,屋顶铝板完成95%;幕墙石材完成30%;
3#:公区装修墙地砖完成,外墙真石漆完成30%,屋顶铝板完成;幕墙吊篮安装完成。
4#:公区装修完成90%,外立面幕墙石材完成80%;真石漆完成东、西、北立面。
5#:公区装修完成90%;外立面幕墙石材完成80%;真石漆完成东、西、北立面。
6#:外墙真石漆完成;屋顶铝板完成,幕墙石材完成60%。
7#:公区装修及外墙装修完成。
8#:公区装修及外墙装修完成。
9#:公区装修及外墙装修完成。
10#:公区装修及外墙装修完成。
11#:公区装修及外墙装修完成,样板房装修完成,对外展示。
12#:公区装修及外墙装修完成。
13#:外墙真石漆完成,屋顶铝板完成,幕墙石材完成。
| 岸 芷 轩
1#:十层墙柱十一层梁板浇筑完成。
2#:十层墙柱十一层梁板钢筋施工完成。
3#:屋面及花架混凝土浇筑完成。
4#:三层墙柱四层梁板模板安装完成。
5#:四层墙柱五层梁板钢筋施工完成。
6#:四层墙柱五层梁板浇筑完成。
| 云 中 院
1#:16层浇筑完成。
2#:14层浇筑完成。
3#:15层模板完成。
4#:16层模板完成。
5#:16层浇筑完成。
6#:封顶完成。
7#:11层钢筋完成。
8#:屋面花架浇筑完成。
9#:8层内架完成。
1#:5层结构浇筑完成。
2#:8层结构浇筑完成。
3#:7层结构浇筑完成。
4#:6层结构浇筑完成。
5#:28层结构浇筑完成。
6#:封顶。
7#:封顶。
| 幼儿园
外墙真石漆完成75%,精装工程完成地坪找平,卫生间防水及陶粒回填,室内腻子完成3层。精装样板完成80%。
| 养老院及其他配套设施
门窗及窗扇安装基本完成。外立面真石漆完成50%。室内砌筑抹灰完成,保温地坪完成50%,待进行精装修施工。
| 社区服务中心
钢结构屋面全部完成,室内砌体、抹灰工程全部完成,门窗工程完成70%,外墙真石漆完成30%,外架准备拆除。
| 襄阳四中生态城实验学校
小学部砌体工程完成90%,内墙抹灰工程完成60%,屋面工程完成95%。
初中部砌体工程完成,内墙抹灰工程完成,屋面工程完成。
精装样板完成50%,3-4层界面已移交,管线开槽正在施工。
行政楼砌体工程完成90%,屋面工程完成90%。电梯待进场安装。
操场排水沟基本完成,开始施工北侧围挡基础及排水管沟。
食堂主体结构完成,钢结构主梁及檩条吊装完成安装。砌体及二构完成至2层。
| 汉江论坛
主体结构封顶,幕墙样板施工完成30%。
春意赋予万物向上生长的澎湃
亦唤醒城市不断前行的力量
湖北交投·汉江(襄阳)生态城
始终专注每一个细节
全力以赴为您打造理想品质的家
